Marcus 2018
Presse
Baustellen auf Autobahnen und Schnellstraßen in Niederösterreich 2026 2026
Überblick
West Autobahn (A1)
St. Pölten Süd - Völlerndorf
Generalsanierung (Instandsetzung der Fahrbahn, Brücken und Lärmschutzwände)
ca. 8 km
April 2026 bis Oktober 2026
Verkehrsführung:
- Sanierung RFB St. Salzburg ab April 2026
- Hauptphasen 4+2 Verkehrsführung
- Unterphasen: Aufgrund von Engstellen zeitweise 4+1 (Mo-Do)
Auswirkungen:
Verzögerungen auf Autobahn erwartet Geringer Verlagerungsverkehr im untergeordneten Straßennetz erwartet.
Neubau Lärmschutz Roggendorf
zwischen Loosdorf und Melk Richtung Salzburg
April 2026 bis November 2026
Verkehrsführung:
- Richtung Salzburg Generell 3-streifig
- jedoch 2-streifige Verkehrsführung für ca. 2 Wochen nur unter der Woche
Auswirkungen:
Sperre des Rastplatz Roggendorf für ca. 2 Wochen. Keine Verzögerungen auf Autobahn erwartet Kein Verlagerungsverkehr im untergeordneten Straßennetz erwartet.
Haag - St. Valentin
Instandsetzung
ca 11 km
Bis Dezember 2026
Verkehrsführung:
- vss. Mai bis August 3 streifiger Verschwenk, beginnend mit 6 km, dann 11 km
- nach Ferien (Sept.-Dez.) 4+0 Verkehrsführung über ca. 11 km Rampensperren: Haag bzw. St.Valentin in Richtung Salzburg (abwechselnd)
Auswirkungen:
- Verzögerungen/Staugefahr zu Verkehrsspitzen auf Autobahn erwartet (Phase 4+0) Verlagerungsverkehr im untergeordneten Straßennetz erwartet (Phase 4+0 und bei Rampensperre
Auswirkungen:
2025 keine Verzögerungen erwartet.
Süd Autobahn (A2)
Instandsetzung Anschlussstelle Mödling, Hauptfahrbahn nicht betroffen
März 2026 bis August/September 2026
Instandsetzung (Brücke, Entwässerungsmulden, Beleuchtung)
Maßnahmen vom Land Niederösterreich: Sanierung Mittelstreifen (B17 bis Brücke SCS über Autobahnrampe
Verkehrsführung:
Verkehrsführung Halbseitige Rampensperren, Rampensperren an einzelnen Wochenenden unter Berücksichtigung Projekt Brunn – Vösendorf
Auswirkungen:
Verzögerungen im Bereich der Rampen erwartet
Verlagerungsverkehr im untergeordneten Straßennetz erwartet
Mödling - Guntramsdorf
Gewährleistungsarbeiten an Überführungen
Verkehrsführung in Konzeption:
- Aufrechterhaltung aller Fahrspuren auf der Hauptfahrbahn mit FS-Verschwenk
- Reduktion der Spurbreiten
- tlw. Rampensperren – Konzept in Evaluierung und Berücksichtigung von anderen Projekten
Auswirkungen:
- Verzögerungen auf Autobahn erwartet
- Bei einzelnen Rampensperren Verzögerung und Umleitungen im untergeordneten Straßennetz
Umbau Anschlussstelle Wöllersdorf
Mai 2026 bis September 2026
Umbau ASt. Wöllersdorf mit Sanierung und tw. Verbreiterung der Rampen Ertüchtigung der beiden Kreisverkehre mit Bypässen und Teilsignalisierung der B21 Zufahrten
Verkehrsführung:
- Einzelne Rampensperren für Rampensanierung in Abstimmung mit anderen
- Projekten Reduzierte Spurbreiten bei den Verbreiterungsarbeiten an den Rampen
Auswirkungen:
Einschränkungen erwartet, daher Bauumsetzung der Hauptbaumaßnahme in der Ferienzeit Juli und August 2026.
Generalsanierung Wöllersdorf - Wiener Neustadt
bis November 2026
ca. 11 km
Instandsetzung Straße und Brücken, Erneuerung der Entwässerung
Verkehrsführung:
- Sanierung RFB Wien mit 5+1 (Baulosende - Knoten Wiener Neustadt) und 4+2 Verkehrsführung (ab den Knoten Wiener Neustadt - Baulosbeginn)
Auswirkungen:
- Verzögerungen auf Autobahn erwartet
- Verlagerungsverkehr im untergeordneten Straßennetz erwartet
Süd Ost Autobahn (A3)
Ebreichsdorf - Pottendorf
Instandsetzung Straße und Brücken
April 2026 - Oktober 2027
ca. 8 km
Verkehrsführung:

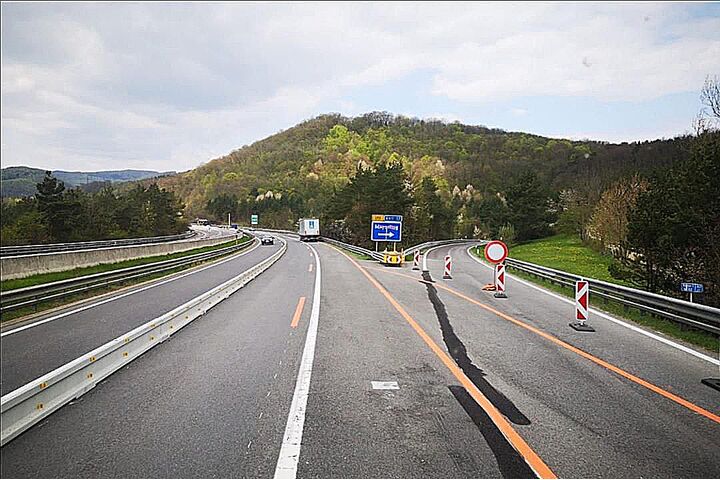

- Verkehrsphase 1 – 2+2 VKF – 08.04.2026 – vss. 22.04.2026 (etwa 2 Wochen)
- Verkehrsphase 2 – 3+1 VKF (Arbeiten RFB Guntramsdorf) – Mai 2026 bis Okt. 2026
- Verkehrsphase 3 – 3+1 VKF (Arbeiten RFB Eisenstadt) – März 2027 bis Okt. 2027
Auswirkungen:
- Keine Verzögerungen auf Autobahn erwartet
- Keine Verlagerungsverkehr im untergeordneten Straßennetz erwartet.
Ost Autobahn (A4)
Knoten Prater - Knoten Schwechat
Generalerneuerung beider Richtungsfahrbahnen, Neubau Lärmschutzwände und Entwässerung, teilweise Verbreiterungen für die Verkehrsführung Errichtung einer 20 kV- Leitung
bis Mitte Dezember 2026
Verkehrsführung:
- 2+2, eingeengt und verschwenkt
- bauliche Engstellen machen Inselbaustellen in Teilbereichen erforderlich
- Beschränkung auf 60 km/h inkl. Section Control
Auswirkung auf das Straßennetz:
tägliche Staugefahr durch verengte Fahrstreifen und teilweise Inselbaustellen - Ballungsgebiet
Staugefahr Wochenende
Instandsetzung Knoten Schwechat
Kilometer 6,8 bis 8,2
Sanierung Fahrbahn inklusive Rampen Sanierung des Mittelstreifens und der Fahrbahnentwässerung Sanierung der Brückenobjekte A4.01, A4.02 und A4.03 Adaptierung Lärmschutz
bis September 2026
Verkehrsführung:
- 20 Hauptverkehrsphasen (exklusive Rampensperren)
- 2+2 bzw. 3+3 sowie 3+1 bzw. 4+2
- generelle Aufrechterhaltung der im Bestand vorhandenen Spuren mit Ausnahme Rampe 4 (einspurig, von S1 auf A4 Richtung Wien)
- Inselbaustellen im Bereich A4.03
- Rampensperren in Nächten bzw. an Wochenenden erforderlich
Besondere Herausforderungen:
- laufende Abstimmung mit Nachbarbaulosen
- hohes Verkehrsaufkommen (Morgen- und Abendspitzen)
- Knotenbereich
- Vorgaben bezüglich Spursperren für Einrichtung Verkehrsführungen analog A4 FSE Fischamend-Bruck (Ferienwechsel, Feiertag, Events, …)
Auswirkungen:
- tägliche Staugefahr insb. Rampe 4- Ballungsgebiet
- Staugefahr Reiseverkehr
A21 Wiener Außenring Autobahn
Hochstraß bis Alland
Instandsetzung Entwässerung beide Richtungsfahrbahnen Errichtung von 3 neuen Gewässerschutzanlagen (GSA) inkl. Zufahrten Absenkung von Straßen/Wegen unter Brückenobjekten zur Erhöhung der lichten Durchfahrtshöhe: Brückenobjekt A21.13 & Brückenobjekt A21.15
April 2026 bis Oktober 2026
ca. 3 km im Bereich Klausen-Leopoldsdorf
Verkehrsführung:
- Juli bis Oktober 2+2 mit Verschwenk
Auswirkungen auf das Straßennetz:
geringe Verzögerungen auf der Autobahn erwartet
kein Verlagerungsverkehr im untergeordneten Straßennetz erwartet
Instandsetzung Mayerling - Heiligenkreuz
Neubau Lärmschutzwand ASt Mayerling Erneuerung Lärmschutz Fahrbahninstandsetzung Instandsetzung von 5 Brücken Kanalinstandsetzung
April 2026 - Ende 2027
ca. 8 km
Verkehrsführung 2026:
- km 16,0 bis 18,0 Lärmschutzwand: 2-streifiger Verschwenk Richtung Wien
- km. 18,0 bis 24,5 Instandsetzung Straße und Brücken: 3+1 mit Sanierung RFB St. Pölten
Auswirkungen:
- Verzögerungen auf Autobahn erwartet
- Staugefahr im Reiseverkehr
Instandsetzung Knoten Vösendorf - Anschlussstelle Brunn am Gebirge
Instandsetzung Fahrbahn
April 2026 bis Oktober 2026
2,5 km
Verkehrsführung:
- 3+1 bzw. 4+2 Verkehrsführung
- Vorarbeiten Mittelstreifenüberfahrten und Errichtung Provisorium ASt. Brunn Rampe 3
- Mai bis Juli Sanierung RFB Steinhäusl August bis Oktober Sanierung RFB Vösendorf
- Geschwindigkeitsreduktion auf 60 km/h
Auswirkungen:
- tägliche Staugefahr
- Ballungsgebiet Staugefahr Reiseverkehr
S1 Wiener Außenring Schnellstraße
Schwechat - Vösendorf
Instandsetzung Tunnel, Tausch der Einfahrtsbeleuchtung auf LED
März 2026 - Juli 2026
Verkehrsführung:
- Nachtarbeiten von Mo. bis Do. 21 Uhr bis 5 Uhr mit Spursperren
Auswirkungen:
- Geringe Verzögerungen auf Autobahn erwartet
- Geringe Verlagerungsverkehr im untergeordneten Straßennetz erwartet
S3 Weinviertler Schnellstraße
Stockerau Nord bis Obermallebarn
Instandsetzung Straße und Brücke
März 2026 bis Juni 2026
ca. 8 km
Verkehrsführung:
- 1+1 Verkehrsführung
- Insgesamt 4 Wochenendsperren RFB Süden April, Mai
- Insgesamt 4 Wochenendsperren RFB Norden Juni
Auswirkungen:
Verlagerungsverkehr im nachgeordneten Straßennetz bei Totalsperren erwartet
Entwässerung Großstelzendorf - Hollabrunn Süd
Baumaßnahmen abseits der S3
ca. 4 km
Juli 2026 bis Oktober 2026
Verkehrsführung:
- Anfang Juli 2026: Totalsperre für ca. 1 Woche (Sperre der S3 zwischen Hollabrunn-Süd und Großstelzendorf) für Verkehrseinrichtung inkl. Umheben Betonleitwand
- 1 +1 Verkehrsführung mit Breitenbeschränkung 3,50m und Geschwindigkeitsbeschränkung 60 km/h
- Ende Oktober 2026: Totalsperre für rund eine Woche (Sperre der S3 zwischen Hollabrunn-Süd und Großstelzendorf) für Markierungsarbeiten, Betonleitwand auf endgültige Lage versetzen
Auswirkungen:
Verlagerungsverkehr im nachgeordneten Straßennetz bei Totalsperren erwartet
S4 Mattersburger Schnellstraße
Errichtung Brücken
bis Mai 2026
3 Brücken über Mattersburger Bahn: 08/64 - km 8,20, 08/60 - km 11,42, S4.04 - km 13,41 1 Brücke über Aspangbahn S4.06 - km 14,38
Verkehrsführung:
1+1 – 1 Fahrstreifen pro Richtung
Auswirkungen:
- keine Verzögerungen auf Schnellstraße erwartet
- Geringer Verlagerungsverkehr im untergeordneten Straßennetz, nur bei Nachtsperren
S5 Stockerauer Schnellstraße
Tulln bis Königsbrunn
Instandsetzung
März 2026 bis Oktober 2027
Verkehrsführung:
- Phase 1: Sanierung Mittelstreifen (2+2)
- Phase 2: Sanierung RFB Wien (3+1)
- Phase 3: Sanierung RFB Krems (3+0)
- Wochenendsperre: ASt Tulln Auf-, Abfahrt RFB Krems
Auswirkungen:
- Geringe Verzögerungen auf Autobahn erwartet
- Geringer Verlagerungsverkehr im untergeordneten Straßennetz erwartet (Rampensperre)
S6 Semmering Schnellstraße
Instandsetzung Neunkirchen - Landschach
ca. 5 km
April 2026 bis Oktober 2026
Verkehrsführung:
- Verkehrsführung 2+0
- Optimierte Einbindung bei ASt. Neunkirchen Richtung St. Michael
Auswirkungen:
- Verzögerungen auf Autobahn an Reisetagen insb. Frühjahr Sommer/Herbst erwartet
- Verlagerungsverkehr im untergeordneten Straßennetz an Reisetagen erwartet
Instandsetzung Ankerwände Semmering
Gloggnitz - Maria Schutz
1,1 km Richtungsfahrbahn St. Michael
Anfang April bis Ende Juli 2026
Verkehrsführung:
- Anfang April bis Ende Juli 2-streifiger Verschwenk der Fahrspuren (RFB St. Michael)
Auswirkungen:
- Keine Verzögerungen auf Autobahn erwartet
- Keine Verlagerungsverkehr im untergeordneten Straßennetz erwartet
Tunnelkette Semmering (Tunnel Grasberg und Ganzstein)
Generalerneuerung Betriebs- und Sicherheitssysteme bauliche Sanierung mit Ausnahme Grasberg-Eselstein
bis Ende 2029
Verkehrsführung 2025 (Steiermark):
- Bauphase 1 im Bereich des TU Ganzstein und TU Spital
- 2+0 Verkehrsführung
- in definierten Nächten Ableitungen
- Ab Juli 2027 in Bauphase 3 im Bereich der TU Steinhaus & Semmering
Auswirkungen auf das Straßennetz:
Verzögerungen auf Autobahn erwartet
Verlagerungsverkehr im untergeordneten Straßennetz bei erforderlichen Ableitungen erwartet
